どーも!大工のていちゃんです。
今日は作業場着くと、あっ!ベルトしてくるの忘れた💦急遽、延長コードを縛ってる、ナイロンテープで手作りベルト(笑)たまにベルトしてくるの忘れちゃうんです😅
釘袋をつければズボンも一緒に締まるんで(笑)
大工あるあるかな(笑)
さて現場は今日は大工3人だけ。
2人には1階部分の耐力面材を貼ってもらいます。

お父さん達、やっぱり息がピッタリ(笑)
(Sタカ)おい、そうじゃねーだろ?
(Sてつ)わかってるって〜!
(Sタカ)こっちのは切った?
(Sてつ)これがそう!
(2人)おっし、せーの!
と、しっかり者のSタカさんが主導権を握りがちですが、真面目なSてつさんもパワーは結構いけてるんで^_^いいバランスです(笑)


(て)ここは、まだ貼らないで下さいね!あとはコーナーの細かいところも貼っちゃっていいっすよ!

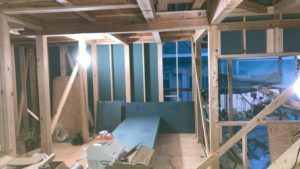

とそんな2人を監視しながら、自分は床下断熱とウレタンスプレー充填、床合板仮止めに今日は専念。

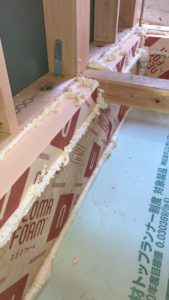

基礎屋さんがやってくれた基礎断熱の上にさらに土台や大引き上端に出ないように断熱材を取り付け、接点全てにウレタンスプレーを充填。

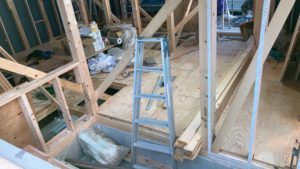

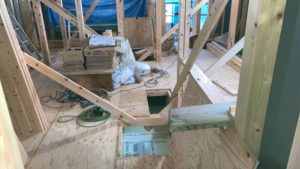

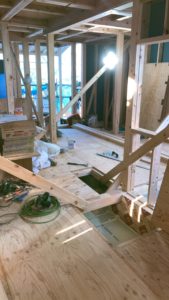

こんな感じで床合板を仮止めして並べて行きます。

仮筋交いが土台まで打ち付けてあるところもあるんで、外すのは耐力面材を貼ってから。でないとせっかく建て方時に柱の建て付け(歪み)を見て止めてあるのに外してしまったらいくらか動いてしまう。
だから、筋交いや金物、耐力面材すべてを止め切るまで仮筋交いはそのままにしておきます。打ち替える時もありますが、その時は外す前にもう一枚新しい仮筋交いを同じ向きでとめてから、外す方を外す。そうやってますね。

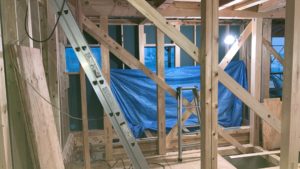

中廻りはとりあえずまだ残しておきます。
だからところどころ床下は見えますがもう少しの辛抱^_^

昼休み横になって、かわら版ひとことコーナーを5ミリ方眼ノート📖を広げて考えてたら、いつの間にか寝落ち💦
あ!っと思って起きたら1時ピッタリ🕐
(て)ふぅ〜良かった^_^
(Sタカ)だいぶ疲れが溜まってるみたいだな。ハハハ(笑)
(て)そぉっすね💦金曜日だし〜(笑)
そんなこともありましたが、午後も皆、同作業。

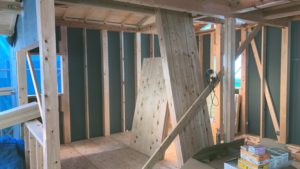

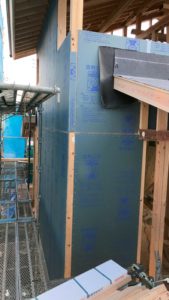

耐力面材も

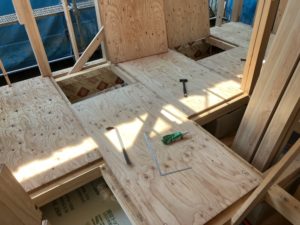

床合板も
粗方貼れましたね👍
M様今度現場に来た時は、また様子が変わってますよ^_^1階も普通に楽に歩けます^_^
最後残りの耐力面材を移動して、明日置き場だったところを床合板仮止めすればとりあえず床合板も終了。

何故仮止め?は、水道配管やガス配管がまだ床下での作業があるんでそのため。完全に両者が終わったら、釘で本締めします^_^
明日は僕はサッシ窓の位置を本決めして玄関や木製サッシの下地をやっていきます^_^

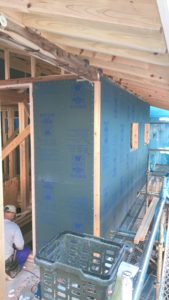

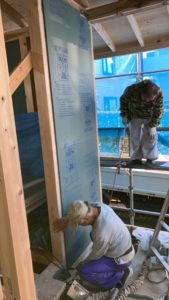

タカ&てつさんコンビは引き続き外部を進めてもらいます^_^
早いもので建て方から1週間。ま、でも進んだ方でしょ?
では🫡
